Son 230 kilómetros que tenía a cargo la empresa Vertúa

La Nación volvió a licitar el tramo salteño del GNEA, que estaría terminado en el primer trimestre de 2018

A partir de hoy, la empresa Energía Argentina S.A. (Enarsa) pone a la venta los pliegos de la Licitación Pública Internacional GNEA N° 01/2017 para la ingeniería, provisión de equipos y materiales y construcción del tramo 1 ubicado en Salta. Se trata del trayecto relicitado, que estaba a cargo de la empresa Servicios Vertúa y registraba escasos avances, en medio de conflictos que afectaron su actividad a partir de 2014.

Según la información publicada en la página web de Enarsa, las ofertas se conocerán el 12 de octubre a las 15.30 en sus oficinas de avenida del Libertador N° 1068, tercer piso, en la Ciudad Autónoma de Buenos Aires.


La contratista que se adjudique el tramo deberá completar las tareas necesarias para la puesta en servicio del ducto e instalaciones de superficie, desde la interconexión con el Gasoducto de Integración Juana Azurduy (en el límite con Bolivia) hasta la conexión con el tramo correspondiente al Gasoducto del NEA en la provincia de Formosa.

La obra tiene un presupuesto oficial de 1.203 millones de pesos, y debería estar terminada en el primer trimestre del año próximo, según los requerimientos de Enarsa. En total, el GNEA le costará al país unos 1800 millones de dólares.

Según una publicación del diario El Tribuno de Salta, la nueva contratista deberá revisar los 105 kilómetros de tubería ya enterrada e instalar los 125 kilómetros de cañería pendientes entre Campo Durán (Aguaray) y el límite con Formosa (Capitán Pagé).

El tramo de 230 kilómetros, denominado en los pliegos como EPC1, es la sección salteña que conectará a las redes de distribución de las provincias del NEA con el Gasoducto Binacional Juana Azurduy en las inmediaciones de la refinería de Campo Durán.

125 kilómetros abandonados

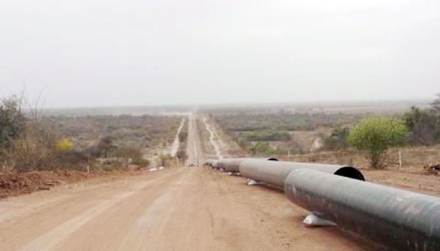

En el Chaco salteño, las obras estaban paralizadas desde hacía 19 meses, según informó El Tribuno. La empresa Servicios Vertúa se retiró en diciembre de 2015, con los trabajos ejecutados a medias, y dejó 125 kilómetros de tuberías abandonadas en los montes del departamento Rivadavia.

Tras rescindir el contrato en mayo último, por responsabilidades atribuidas a la contratista, la empresa nacional de energía (Enarsa) comenzó a preparar los pliegos de la nueva licitación, que ahora está en marcha.

Hace exactamente un año, Servicios Vertúa salía a refutar un informe periodístico sobre la paralización de los trabajos difundido en medios nacionales. “Nunca abandonamos la obra. Llevamos un avance físico real del 54% del total y nuestro cliente ha inspeccionado y certificado 52% (757 millones de pesos)”, precisaba la compañía en una solicitada publicada en Clarín.

En aquella publicación, la empresa describió una serie de conflictos que afectaron su actividad a partir de 2014, cuando se iniciaron los trabajos en campo. Aludió así a una “serie de reclamos de pobladores de esas zonas, pueblos originarios, criollos y desocupados”, los que “escalaron en hechos delictivos como cortes de rutas, toma de nuestros campamentos, robos, amenazas, ataques con palos, piedras y bombas molotov, y hasta retención de nuestra gente, situaciones que primero entorpecieron y luego tornaron imposible nuestra labor”.

Segú la contratista, “todos esos hechos delictivos fueron denunciados en más de 100 oportunidades ante las autoridades policiales, administrativas y judiciales, tanto locales como provinciales y nacionales”, y también el Enarsa como contratante de la obra.

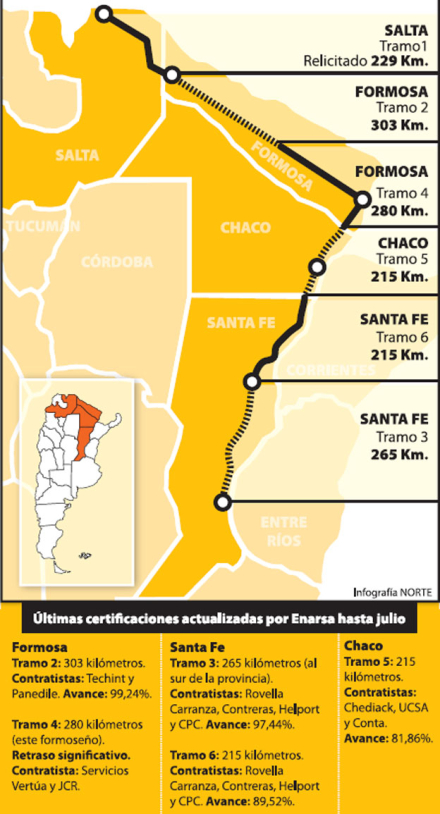

Gasoducto del Nordeste - GNEA


Tramos casi terminados

De acuerdo con las últimas certificaciones, actualizadas por Enarsa a El Tribuno hasta mediados de julio, en el tramo formoseño (denominado EPC2), de 303 kilómetros, las contratistas Techint y Panedile ya tienen ejecutado el 99,24% de los trabajos.

En el tramo EPC3, que cubre 265 kilómetros del sur de la provincia de Santa Fe, las obras ejecutadas por las constructoras Rovella Carranza, Contreras, Helport y CPC presentan un avance físico del 97,44%.

En el tramo chaqueño EPC5, de 215 kilómetros, el consorcio integrado por las empresas Chediack, UCSA y Conta tiene ejecutado el 81,86 por ciento del tendido.

En el tramo EPC6, que recorre 215 kilómetros en el sur de Santa Fe, las constructoras Rovella Carranza, Contreras, Helport y CPC ya certificaron el 89,52% de los trabajos.

El tramo EPC4, que cubre 280 kilómetros del este formoseño, tiene un retraso significativo. Esa sección también fue entregada a Servicios Vertúa, que se asoció allí con JCR, la empresa de Juan Carlos Relats, fallecido inquilino de los hoteles patagónicos de la familia Kirchner.
